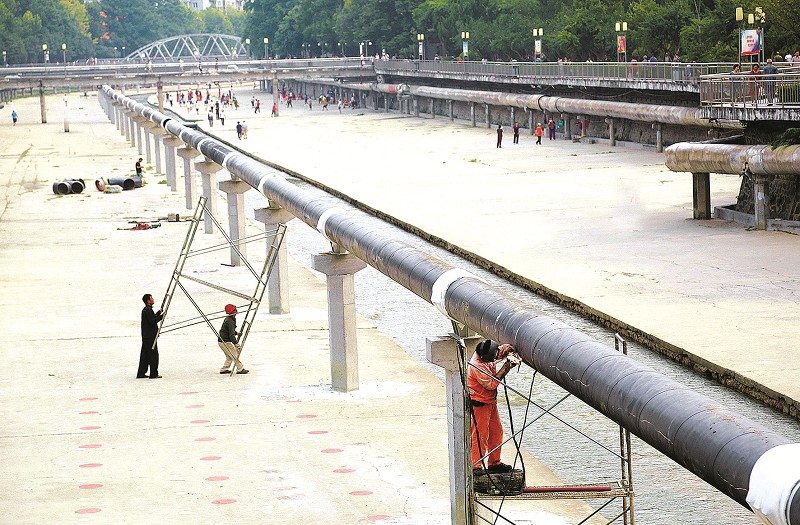

架设供热管道

8月22日早9点,在百二河朝阳中路段,工人正在架设供热管道。据了解,百二河生态修复工程地下综合管沟建设即将全面开工,由于部分综合管沟的规划建设路线与现有供热管网有重合之处,为避免供热管网与管沟路线交叉,京能十堰热电公司在河道敷设临时热网管道。从本月初开始,对百二河道上的部分供热管网进行改线施工。改线供热管网北起六堰白帆桥,南至中岳路桥下,全长3.5公里。临时供热管网建成后,在东岳路立交桥下、中岳路立交桥下与市热电厂、原东风热电厂蒸汽母管实现联通。截至目前,供热管网架设工作接近尾声,预计工程9月中旬完工。  记者全正摄
