鏖战“三伏”
——潘口水电站建设工地掠影

通讯员 全正 曾文卓

  总投资43.97亿元、装机51.3万千瓦的竹山县潘口水电站项目自上马以来,工地上一片热火朝天的景象。8月上旬,在施工现场,近百名民工紧张地忙碌着,数十辆运输车来回运送土石,一条长长的引水渠道已见雏形。正值“三伏”,连续多日温度飙升到了35度以上,炎炎烈日之下,工人们汗流浃背,他们正用自己的双手描绘着心中的“平湖”蓝图。驶过电站施工大桥,来到坝顶高层的360平台,鸟瞰峡谷,两岸夹峙,水量充沛,即将合龙的主坝址正在脚下,数百名建设者正在坝上紧张作业。

在坝区工作的每一个人,都有共同的愿望,把潘口电站建设得更快更好。黄守华,是坝区工地一位普通工人,在这儿已经干了一年多,为了赶工期顾不得回家,连过年也就休息了半天时间,他正建设的是喷锚支护工程项目,在疏松陡峭的山坡上倒上15厘米厚的混凝土来护坡,防止山体滑坡、塌方等情况。当问到在这里施工苦不苦、累不累的时候,黄守华笑着说:“只要能快点建好电站,再苦再累都愿意。”县长助理、水电产业开发办公室主任唐泽斌说:“这么大的工程,我们每天都驻守在施工现场,事无巨细,小到两个工人闹矛盾,我们要调节;大到工程质量,我们要监管,不能有一丝马虎。”

截至目前,引水发电工程项目完成招投标,正组织进行施工作业面开挖,累计完成石方开挖534立方米;施工便道完成修筑,进水口至渣场施工完成60%开挖量;溢洪道工程概算1.5亿元,项目完成招投标,正组织进行施工作业面开挖,现已完成溢洪道及坝肩开挖13.8万立方米;导流泄洪工程概算投资1.52亿元,现已完成洞出口固结灌浆试验;喷锚支护全面完成,完成开挖1.2万立方米,洞身小导洞开挖完成20米;泄洪支洞全面完成,导流洞中导洞全线贯通,第一层下游扩挖全部完成,上游左右扩挖完成110米;大坝主体工程概算投资1.8亿元,已完成工程招标,下游围堰防渗墙完成50米;黄茅观料场主堆石方剥离完成1万立方米。

10月按期截流后,潘口水电站大坝的建设将正式开始。不久以后,“高峡平湖、一线串珠”的壮丽景观将展现在人们眼前,竹山将成为名副其实的生态水电大县。

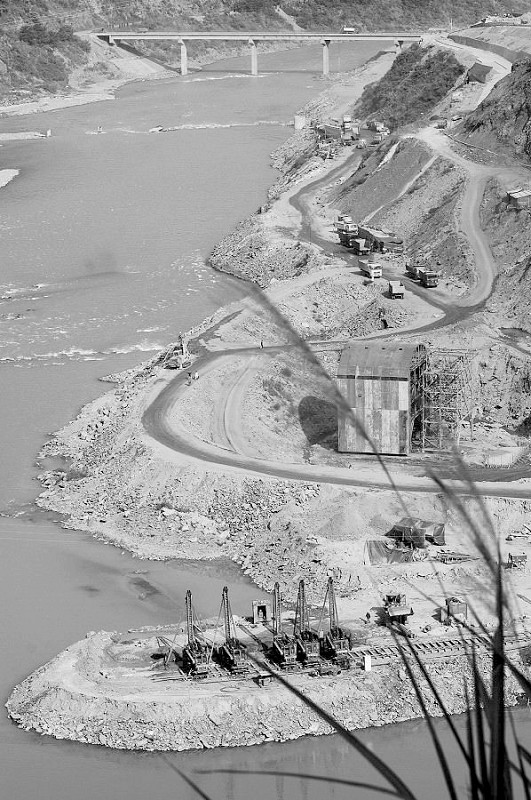

图①:潘口电站建设工地鸟瞰

图②:高度360米的坝顶高层

图③:开挖中的导流洞

图④:紧张运行的沙石骨料厂

图⑤:唐泽斌(中)与潘口乡党委书记陈汉华(右)在施工工地交谈

图⑥:小憩的施工工人

图⑦:工作中的施工人员
